金风送爽,桂子飘香。当今年中秋的圆月辉映国庆的欢腾,中国能建安徽电建二公司近万名一线员工,正奋战在机组轰鸣的设备间、机械穿梭的建筑工地、焊花飞溅的能源建设现场。从江淮沃野到南海碧波,从雪域高原到异国他乡,他们的足迹跨越山河,用专业与执守守护每一处光明,诠释着能建人的责任与担当。
鏖战攻坚加速度 锐意执笔绘新卷

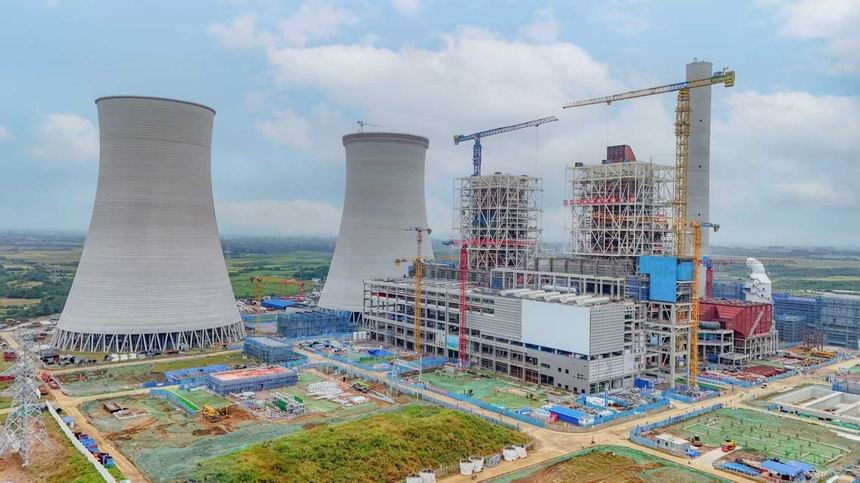

国庆逢中秋,奋进正当时。在该公司承建的中煤六安电厂2×660兆瓦机组工程建设现场,1260名建设者三线并进——工程推进、后勤保障、安全管控,全力冲刺锅炉水压试验与倒送电两大节点。塔吊高耸、钢构精准就位,焊花如星、点亮皖西夜空。烟囱钢内筒已顺利提升至47节,稳步攀升。主厂房全面封顶,56971道焊口全部通过超声检测,筑起坚实的“钢铁防线”。
“倒送电”节点同样进入决战阶段。项目人员穿梭于开关柜间,调试GIS、核查电缆、检测接地,为项目从建设转向试运行抢抓先机。“抢出进度,就是为后续赢得主动。”电仪科负责人语气坚定。
与此同时,该公司承建的淮南洛河电厂四期百万千瓦机组项目、陕煤石门2×660兆瓦扩能改造工程等现场,同样鏖战正酣。洛河项目主厂房、锅炉房地下设施、循环水泵站及吸水池、汽机循环水管安装等多个作业面同步推进,10月5日,8号主厂房A排结构到顶,节日期间完成关键节点。
陕煤石门扩能改造项目,凝汽器管道安装有条不紊,启动锅炉房调试工作紧张进行。40名焊工坚守一线,为完成50000个受热面焊口日夜奋战,力保锅炉水压试验节点如期完成。
在新能源建设一线,奋斗的身姿同样动人。该公司承建的黑龙江林口300兆瓦风电EPC项目现场,参建人员抢抓秋季施工黄金期,升压站基础施工与集电线路基础稳步推进。风机区域伐树作业中,工人们精准判断,预留“安全铰链”,安全指令在山谷间回荡——“拉紧绳索,注意倒向!”

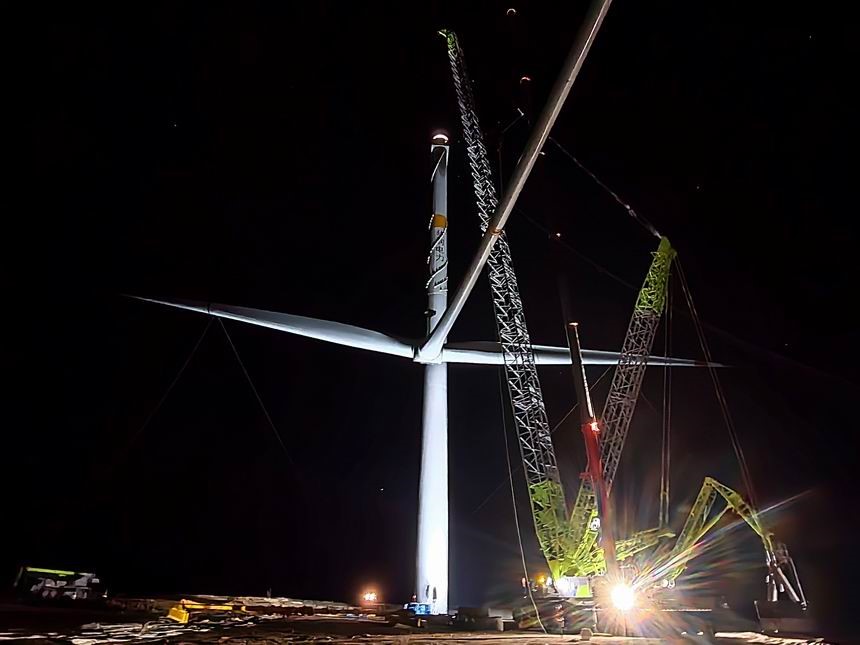

新疆天山北麓900兆瓦风电项目现场,建设者们在风沙中“抢装”风机,夜间低风速窗口期两班倒作业,已完成68台吊装;淮南潘集采煤沉陷区300兆瓦漂浮式光伏项目,一边是岸上组装、一边是水面牵引,机械臂挥舞、工程舟穿梭,与打桩船的轰鸣声交织在一起,构成了一幅最美“秋景图”,目前已清淤24万方、打桩517根;湖南江永100兆瓦风电场项目,220千伏升压站倒送电于10月1日一次成功……绿色能源的画卷,在“双节”期间加速铺展。
精工细作铸品质 匠心雕琢启新程

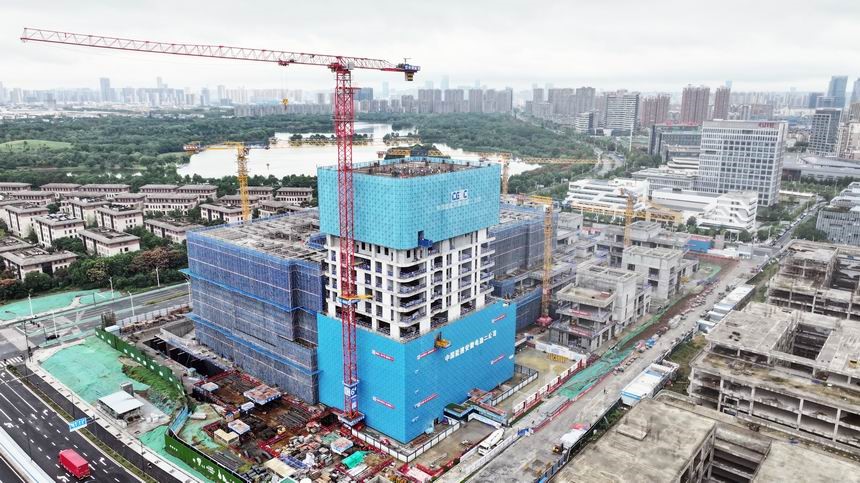

合肥南滟湖畔,海恒国际体验式商业街区项目现场,建设者们正以匠心打磨每一处细节。国庆前夕,#2、#3、#4商业街及#1酒店地库主体结构全面通过验收,项目正式转入装饰装修阶段。走进#3商业楼,一、二层外墙拍浆施工有序推进;在#1酒店14层,工人们“四人一组”默契配合,运输小车、立板机、水平仪轮番上阵,确保ALC墙板安装整齐划一。“每一个环节都要精益求精,从源头保障质量,杜绝后续隐患。”现场负责人说道。

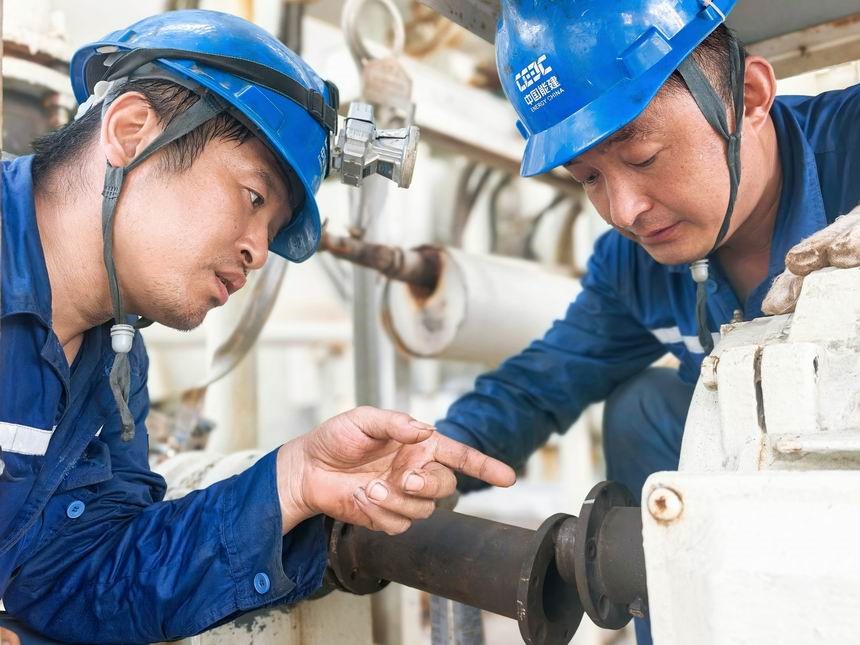

检修一线,创新不断。庐江检修项目部执行“重点设备2小时一测、关键参数实时比对”的精准巡检方案。日前的一天夜间,巡检人员敏锐捕捉到#1汽轮机4号轴瓦温度异常,迅速判断为润滑油油质劣化,更换滤芯后,设备两小时内恢复正常,成功避免重大故障。
蚌埠检修项目部则建立缺陷分级处置机制,将缺陷分为“紧急、重要、一般”三级,分别对应“10分钟响应、4小时解决、8小时闭环”。日前,电气班组发现#1发电机A相碳刷架放电,火花长达5毫米,消缺人员10分钟内携备件抵达,1小时内完成消缺,有效防止跳闸。
雷霆护航守底线 安全生产筑根基
安全,是项目建设的生命线,更是节日攻坚的坚实底座。国庆期间,公司以“雷霆行动”为抓手,领导班子分赴淮南洛河、上海外高桥、淮南潘集、合肥大桃花等项目一线,深入核心施工区开展专项检查。各项目同步组织地毯式排查,形成“排查—整改—销号”闭环管理,筑牢安全防线。
千里明月共坚守,电力“生命线”不容有失。自9月初起,检修公司全面启动“保电模式”,构建生产、技术、安全“铁三角”保障体系。隐患清单化管理、运维标准全面提升、重点设备每日三巡,8000余名检修员工坚守岗位,保障110余台发电机组满负荷运行。
迎峰度夏后的检修高峰,淮北平山、华润阜阳等12台机组检修与技改同步推进。检修人员发扬连续作战精神,以“严、细、实、高、新”为标准,加强应急值守与设备特巡,确保随时响应突发状况。
这个中秋,公司职工将对家人的思念化作巡检路上的脚步,将牵挂融进机组的轰鸣。他们的身影成为节日里最美的风景。
明月为证,灯火为凭。中国能建安徽电建二公司,正以奋斗之姿,在“双节”交汇的时代卷轴上,镌刻下能建风采与家国情怀的铿锵印记。(杨慧 赵熹 何咏梅)
