澧水河畔,一座电厂的历史翻开了新的一页。

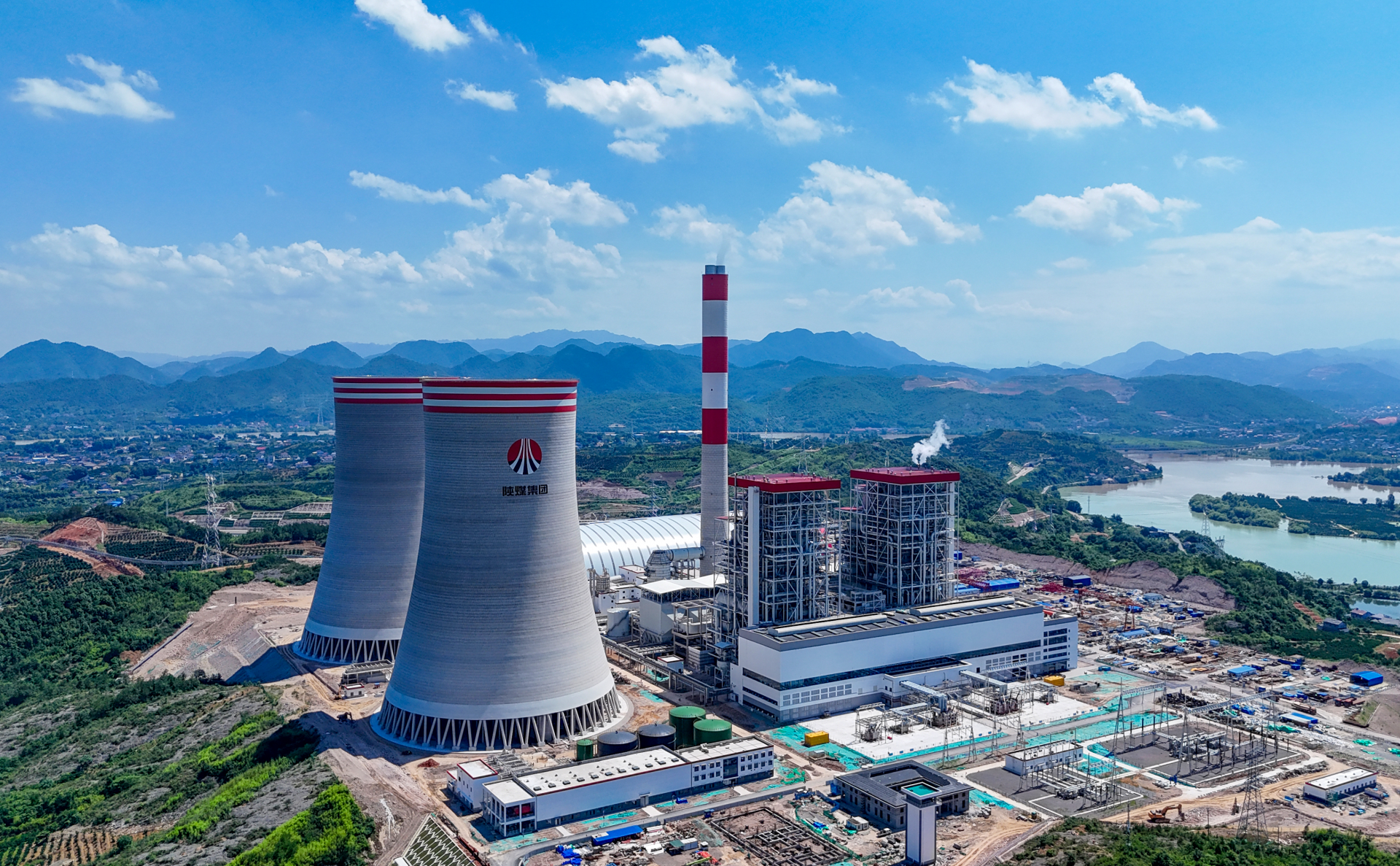

6月28日,中国能建安徽电建二公司承建的陕煤集团石门2×660兆瓦扩能升级改造项目全容量并网发电。在这片承载着数十年电力记忆的土地上,两台全新的超超临界二次再热机组正式接过“接力棒”,以年发电60亿千瓦时的澎湃动能,照亮湘西北300万户家庭的万家灯火。

这不是从零开始的拓荒,而是从小到大、从旧到新的跃升:通过扩能升级,不仅装机容量翻倍,更实现从亚临界到超超临界的技术代际跨越。安徽电建二公司项目团队用两年多时间,在“螺蛳壳里做道场”,写就一篇集约高效、绿色迭代的生动答卷。
破山水之困 1.3公里管道的“微创手术”
扩建之难,首在“地利”尽失。厂外补给水管道全长仅1.3公里,却全线穿行山地,海拔高差82.6米,横穿乡道、池塘与连片橘园,紧邻澧水河道。场区土石比高达6:94——每挖10方,9方是岩石,却因紧邻既有设施而不具备爆破条件。高陡坡支护、临水摇臂支墩、市政道路下穿……每一道工序都被“卡”在方寸之间。
项目部联合业主、监理、设计、地勘单位,前后四轮实地踏勘,在征地红线内反复优化管线走向,硬是从岩石缝里“挤”出一条新路——林地与橘园占用面积大幅缩减,全线采用机械静态破除工艺,飞石、震动、扬尘全部归零。
1.3公里,每一米都贴着澧水的脉搏走,每一寸都留着对生态的敬畏。
破工序之困 与雨季赛跑的75天
2026年春季,75天降雨几乎要把工期吞没。

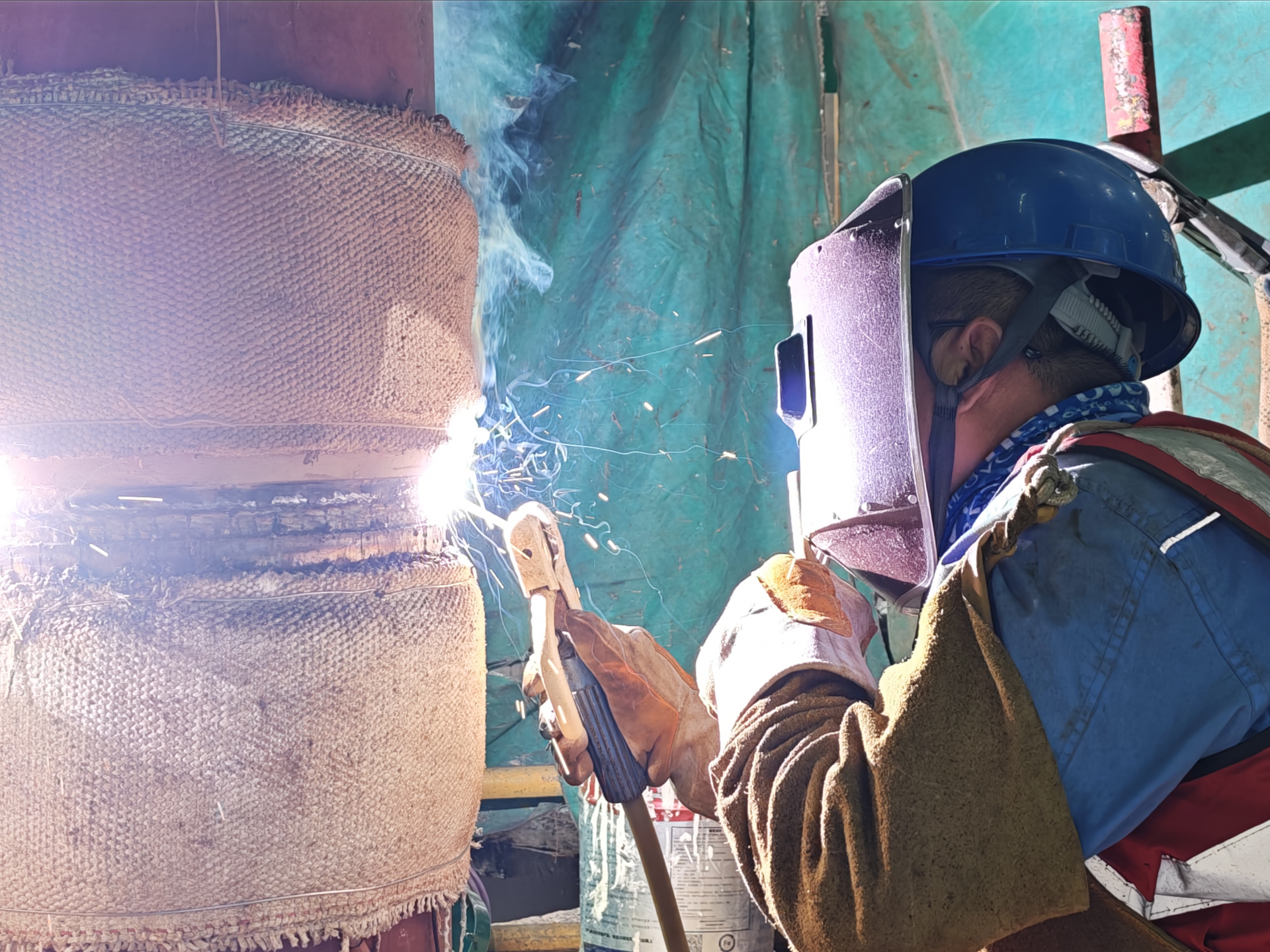

汽机专业六大管道到货延迟,炉前平台管线缺失,上部封闭工期告急。项目部集结26名高压焊工,管线一到场便启动“安装—焊接—热处理—检测”四序并行,压缩一切可压缩的间隙。风雨无阻,焊花不灭,增设的防风防雨棚护住每一道焊口的质量。
电仪专业关键节点一度面临“失守”。土建基础移交滞后、送电盘柜供货延误,12月10日倒送电节点高悬如剑。电仪科科长李双双白天泡在现场核对图纸尺寸,晚上带着团队重新排兵布阵:调整施工顺序、优化桥架走向,把盘柜基础和电缆支架全部提前预制,电缆提前敷设并精准预留接头。“咱们不等条件,咱们创造条件。”这是他挂在嘴边的话。最终,倒送电节点分秒不差完成。
破执行之困 把“高标准”刻进每一道焊口
从亚临界到超超临界,汽温、汽压全面提升,对施工精度的要求成倍增长。
项目部推行“样板引路、洁净化施工、网格化管控”——每一道工序先做样板,验收合格再全面推开。焊接作业搭设封闭式防风除尘焊棚,每道焊口建立专属质量档案,全程探伤,可追溯、可倒查。现场物料分区定置,裸土全覆盖防尘网,洒水车定时巡回,多级沉淀池闭环处理施工废水——旁边的澧水河道,水清如故。
智慧工地平台上,人员定位、机械状态、隐患整改全部实时在线。高风险作业摄像头全程盯防,一个隐患从发现到闭环不超过24小时。
如今,这座让老厂脱胎换骨的清洁煤电工程,已是湘西北电网最可靠的“压舱石”。站在澧水边望去,冷却塔与青山同框,输电线路与白云并行——新与旧、工业与自然,在这里找到了平衡。
澧水岸边,灯火更亮了。 (张旖曦 林绪 孙俊华)
